obra de santa maria - edifício comercial

Nesta obra, que se iniciou das fundações, preparei um projeto de estrutura que alterou o projeto de arquitetura, pois um dos
clientes que alugou a loja do andar superior, tinha que ter uma área para instalação de uma cisterna, e resolvemos instalar
esta cisterna no subsolo, onde levamos também o poço do elevador e a casa de bombas do sistema de combate a
incêndio, uma escada de acesso a este pavimento e uma pequena área da bomba de recalque para a caixa d´água
superior.
O volume da cisterna seria de 16 mil litros.
Este projeto também alterou as alturas dos pavimentos, que como resultado alterou as escadas, que estas
alterações foram as seguintes: o térreo passou de 5m para 7m de vão livre de piso ao teto, o pavimento superior
passou de 6m para 9m de piso ao teto com um mezanino com pavimento de 4,50m de pé direito e de 4,50m do piso
ao teto do nível superior. Toda a escada foi refeita, e o cliente pediu uma escada interna numa área definida por ele,
nos fundos da área, que acessa o pavimento superior ao mezanino.

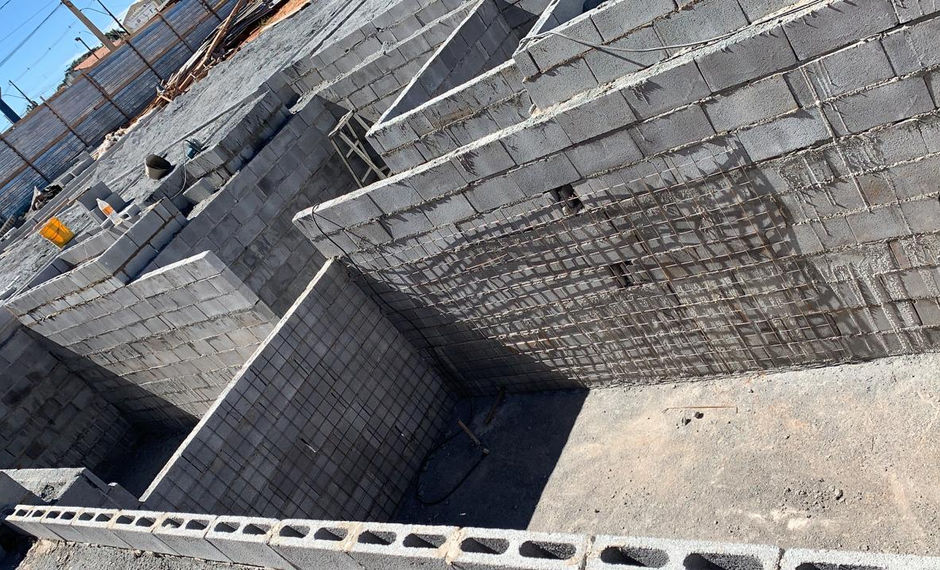

E iniciamos os trabalhos pela movimentação e acerto do terreno, com escavação da área do subsolo e remoção total do
material e bota fora. Montamos o radie do subsolo e levantamos as paredes, rebocamos as paredes com argamassa com impermeabilizante, após a conclusão passamos uma camada de impermeabilizante flexível em toda a extensão das paredes e fizemos o aterro das laterais das paredes até o barranco, com pó de brita misturado com cimento na proporção de 1:4, e então preparamos a parede interna da cisterna com uma camada fina de argamassa ACIII com Bianco na proporção de 1 litro por saco, e aplicamos junto com tela mosqueteiro em toda a extensão das paredes com uma parte virando pelo fundo. Após isto, preparamos uma camada de reboco e de contrapiso, para proteger as camadas e depois pintamos com três demãos de tinta epóxi dois elementos.
Depois do subsolo pronto, montamos o radie do pavimento térreo, e tivemos uma paralização de uns 30 dias por causa da Pandemia, que nos permitiu retornar uns 90 dias depois.
Montamos o radie, e tivemos problemas com a entrega de materiais como o aço, que ficou escasso, e recebemos todo o material em um período de 90 dias, onde pudemos dar início aos trabalhos da estrutura metálica. O pilar tem uma particularidade que faz parte de nossa técnica, e ele tem um perfil interno e um perfil externo com concreto entre estes perfiz, e a coluna fica oca por dentro, o que mantem a resistência do pilar, mas diminui o peso da estrutura. e o mesmo acontece com toda a estrutura em perfis dobrados com formatos especiais que dão a resistência que buscamos, e criamos contra flechas nas vigas que nos garantiu esforços contrários aos naturalmente existentes em vigas de aço na situação normal de uma estrutura, com isto ganhamos esbeltes e atingimos o vão necessário para a obra.

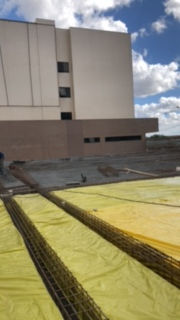

Montamos nosso modelo de laje, para vãos que passam dos 7,60m de largura com 10,50m de comprimento entre vigas e utilizamos vigotas T12 com treliças Q136. A Viga tem uma altura de 15cm apenas para estes vãos de laje, uma beleza de obra.
Veja nas fotos a seguir que mostram exatamente este trabalho descrito acima.
